Unsere Baustellen im Februar 2022

Liebe Bauinteressierte,
wir hoffen Sie hatten einen guten Start in das Jahr 2022 und haben die ersten Wochen gut gemeistert?

In diesem Beitrag möchten wir Sie wieder über unsere laufenden Aktivitäten auf unseren Baustellen informieren.

Mehrfamilienhäuser „Auenblick“ in Spremberg

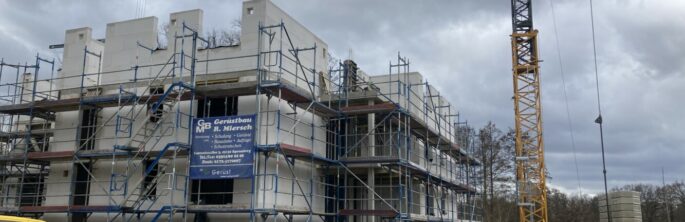

Wer regelmäßig in der Muskauer Straße in Spremberg unterwegs ist, kann die Fortschritte beim Bau der zwei Mehrfamilienhäuser im „Auenblick“ live miterleben. Oft bleiben Passanten stehen und beobachten das emsige Treiben unserer Mitarbeiter vor Ort auf der Baustelle. Am Haus I werden aktuell die Maurerarbeiten im 2. Obergeschoss fertiggestellt. Ende dieser Woche ist die Betonage der Decke für dieses Geschoss geplant, so dass ab der 9. Kalenderwoche die Maurerarbeiter im 3. Obergeschoss erfolgen werden.
Haus II ist bis zur Decke des Kellergeschosses realisiert – spätestens nach Abschluss unserer Maurerleistungen am Haus I beginnen auch hier die Leistungen unserer Maurer.

Mehrfamilienhaus Gerberstraße in Spremberg

Dieses Projekt führen wir dieses Jahr als Generalunternehmer weiter. Wie auf dem Foto gut zu sehen ist, neigen sich die Klinkerarbeiten dem Ende. Parallel zu den Arbeiten im Außenbereich schreiten innen die Arbeiten unserer Nachauftragnehmer gut voran. Die Estricharbeiten sind in allen Geschossen fertiggestellt. In dieser Woche beginnen die Maler und Fliesenleger mit der Ausführung ihrer Leistungen. Die Montage der Balkonanlagen ist für Mitte März eingeplant.

Pflegefachzentrum in Guben

Im Zentrum von Guben entsteht eine 5geschossige Karreebebauung mit Demenzgarten im Innenhof. Unsere beauftragten Leistungen umfassen die Tiefbau- und Rohbauarbeiten und sind in 2 Bauabschnitte gegliedert.

  1. BA
    Für das Kellergeschoss sind die Maurerarbeiten fertiggestellt, die Stahlbetonaußenwände sind für das gesamte Gebäude realisiert. Die Betonage der Kellerdecke erfolgt Ende dieser Woche.
  2. BA
    Zeitgleich zum 1. Bauabschnitt werden die Maurerarbeiten im Kellergeschoss ausgeführt. Die Stahlbetonaußenwände sind fertig. Ende der 10. Kalenderwoche erfolgt hier die Betonage der Kellerdecke.

Parallel in beiden Bauabschnitten erfolgt die Montage der Kellerlichtschächte und die Verfüllung der Baugrube.

  Bild 1: 2. BA Stahlbetonaußenwand – Bautenstand Beginn vertikale Abdichtung



Bild 2: Winterbaumaßnahme für die Abdichtung mit Botament (über das Holz wird eine Plane gespannt, darunter geheizt – Verarbeitung ab + 5 ° C)

Innerhalb kürzester Zeit ist auf dieser Baustelle ein enormer Baufortschritt zu beobachten – hierfür an alle Mitarbeiter, Lieferanten und Nachauftragnehmer ein herzliches Dankeschön!

Einfamilienhäuser

Im Bereich Neubau von Eigenheimen haben wir in diesem Jahr bereits 2 Objekte an unsere Bauherren übergeben können und zwei neue Projekte in Schleife und Spremberg begonnen. Unsere Technologen bereiten zurzeit weitere Neubauprojekte zur Ausführung vor.

Liebe Leser, an dieser Stelle möchten wir nochmals auf unsere Ausbildungsberufe des Maurers, Hochbaufacharbeiters und Zimmerers hinweisen. zu den Karrieremöglichkeiten

Vielen Dank für Ihre Aufmerksamkeit. Wir wünschen Ihnen eine gute Zeit.
